Теплоэнергетики приступают к заполнению тепловых сетей после окончания капитального ремонта по проспекту Голикова
7 июля 2026

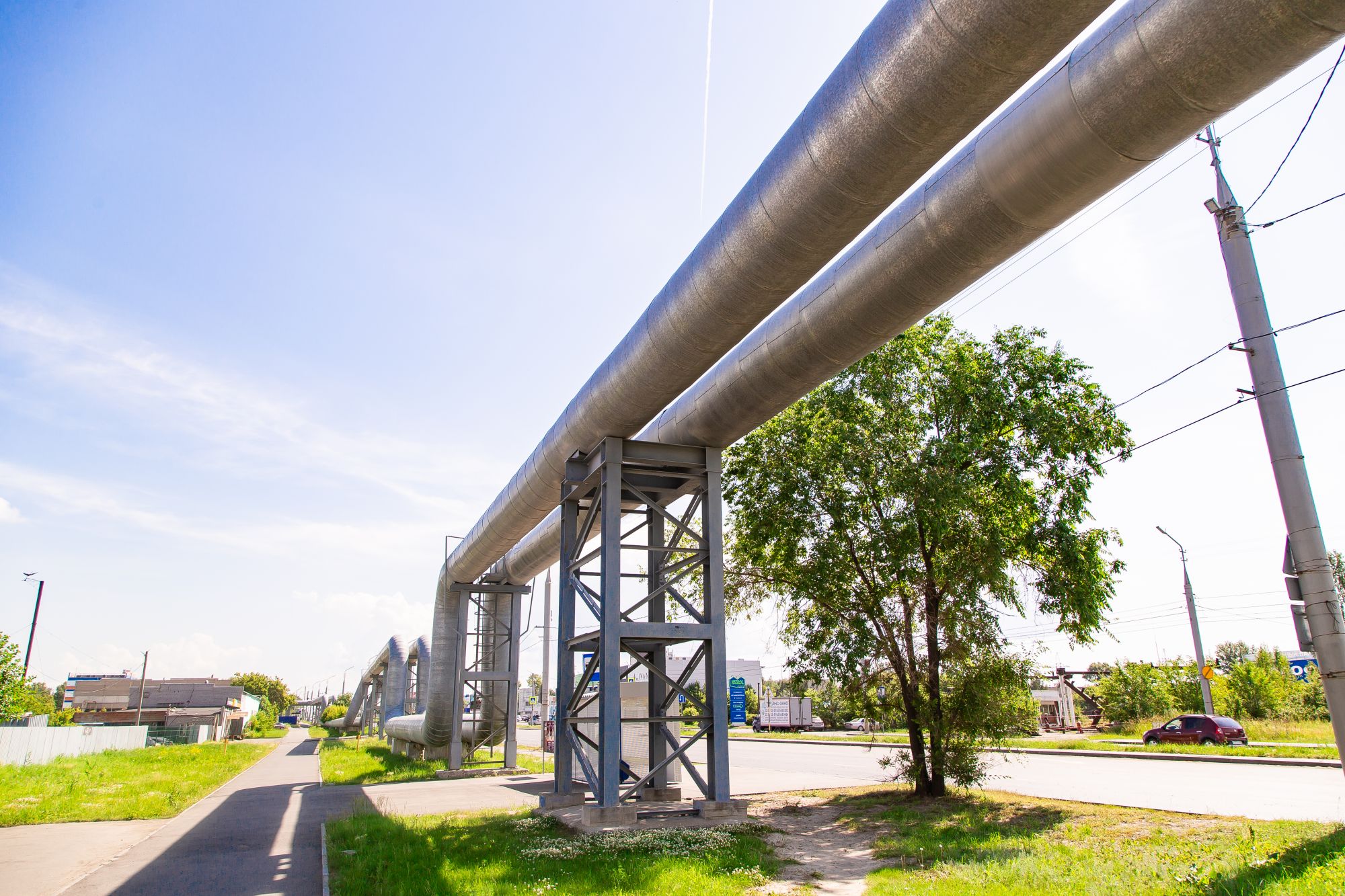

Курганская генерирующая компания получила положительный результат гидравлических испытаний последнего участка основной тепломагистрали по проспекту Голикова. В связи с этим специалисты приступают к заполнению тепловых сетей для последующего поэтапного запуска горячей воды.
«Испытания прошли сразу после окончания капитального ремонта участка тепломагистрали по проспекту Голикова, который проводила подрядная организация Администрации города. Она обновила 380 метров трубопроводов диаметром один метр. Несмотря на то, что срок окончания работ сдвинулся на одну неделю, ремонт такого масштаба был проведен в сжатые сроки. Теперь им предстоит заменить участок тепломагистрали по улицам Илизарова и Фарафонова», – прокомментировал генеральный директор ПАО «КГК» Александр Прибылев.
На заполнение тепловых сетей специальной химподготовленной водой и для прогрева теплоносителя, а также для запуска горячей воды требуется некоторое время.
7, 8 июля – заполнение тепловых сетей в Заозерном
9, 10 июля – прогрев и запуск горячей воды в Заозерном
9, 10 июля – заполнение тепловых сетей в Северном
13, 14 июля – прогрев и запуск горячей воды в Северном
В связи с общим смещением сроков запуск горячей воды в тех районах города, где по графику подача была запланирована на 6 июля, начнется не ранее 15 июля. Точная дата будет зависеть от результата гидравлических испытаний тепломагистрали «Юг» и готовности центральных тепловых пунктов.
Адреса домов будут публиковаться дополнительно.
«Испытания прошли сразу после окончания капитального ремонта участка тепломагистрали по проспекту Голикова, который проводила подрядная организация Администрации города. Она обновила 380 метров трубопроводов диаметром один метр. Несмотря на то, что срок окончания работ сдвинулся на одну неделю, ремонт такого масштаба был проведен в сжатые сроки. Теперь им предстоит заменить участок тепломагистрали по улицам Илизарова и Фарафонова», – прокомментировал генеральный директор ПАО «КГК» Александр Прибылев.
На заполнение тепловых сетей специальной химподготовленной водой и для прогрева теплоносителя, а также для запуска горячей воды требуется некоторое время.
7, 8 июля – заполнение тепловых сетей в Заозерном
9, 10 июля – прогрев и запуск горячей воды в Заозерном
9, 10 июля – заполнение тепловых сетей в Северном
13, 14 июля – прогрев и запуск горячей воды в Северном
В связи с общим смещением сроков запуск горячей воды в тех районах города, где по графику подача была запланирована на 6 июля, начнется не ранее 15 июля. Точная дата будет зависеть от результата гидравлических испытаний тепломагистрали «Юг» и готовности центральных тепловых пунктов.
Адреса домов будут публиковаться дополнительно.
