Капитальный ремонт участка тепломагистрали «Юг» идет полным ходом
8 августа 2025
Готовность объекта капитального ремонта участка тепломагистрали «Юг» составляет порядка 65%.
Капитальный ремонт тепловых магистралей подразумевает не только замену, но и полное обновление каналов теплотрасс, тепловых камер, неподвижных опор и оборудования.

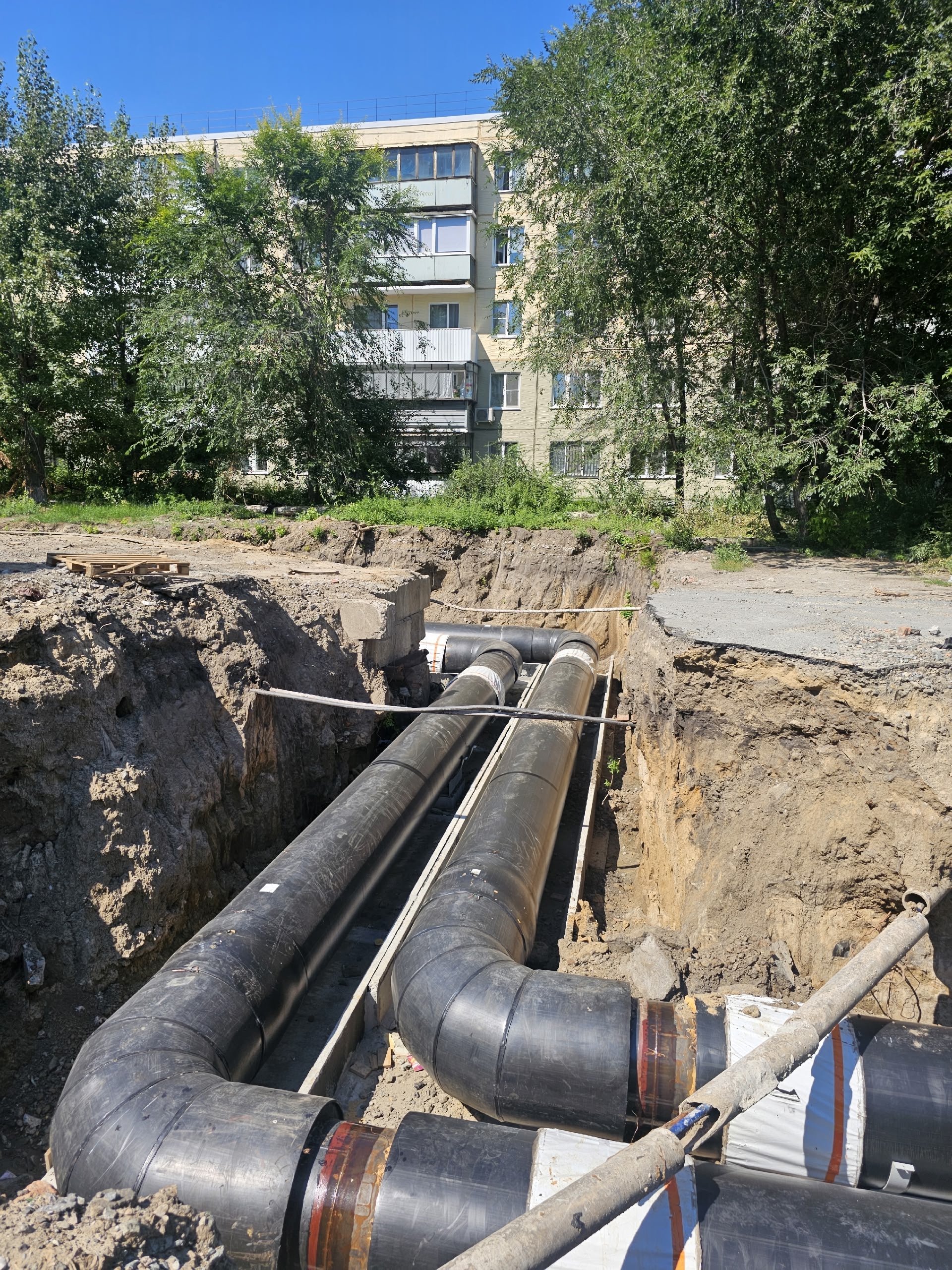

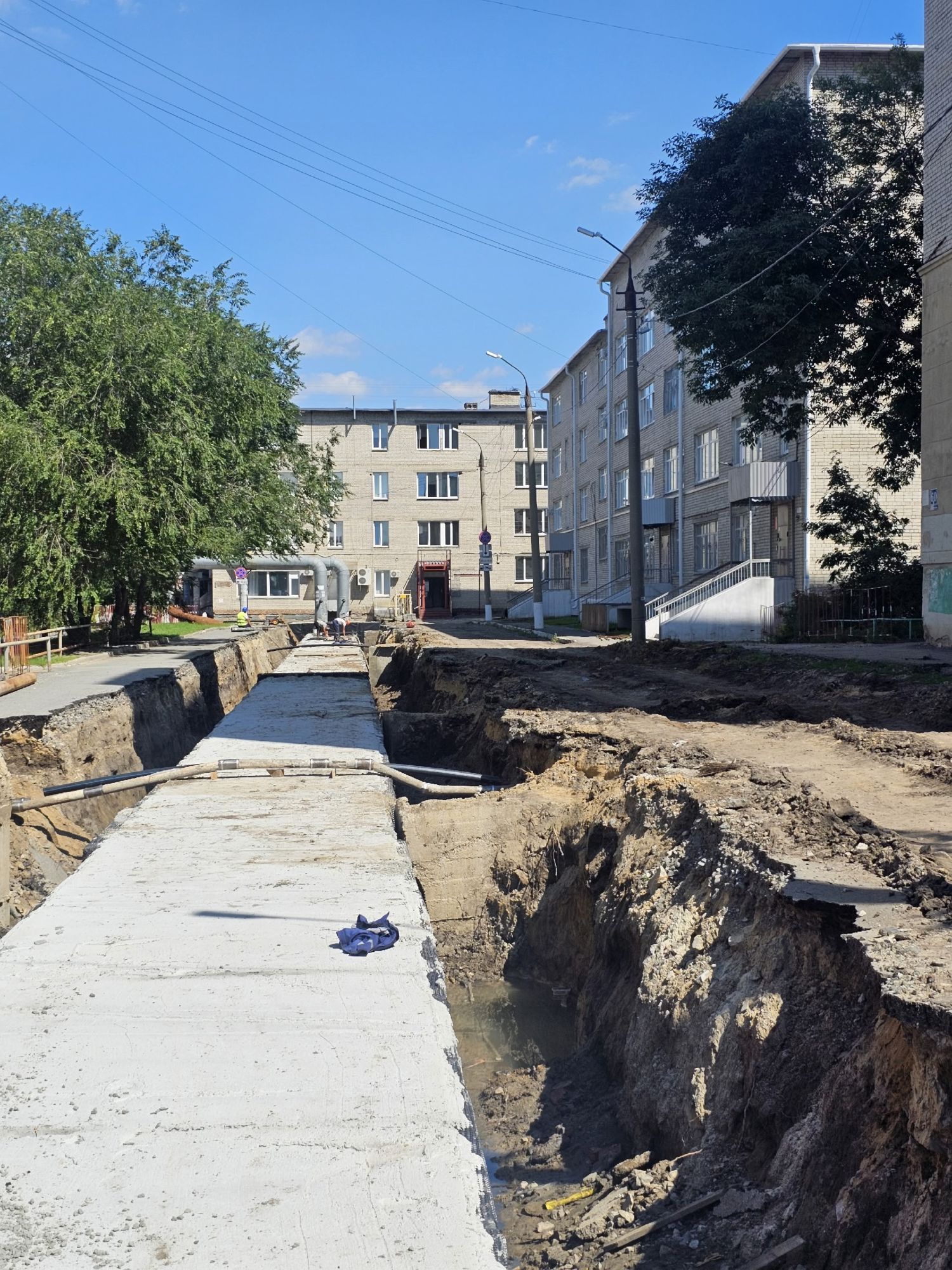

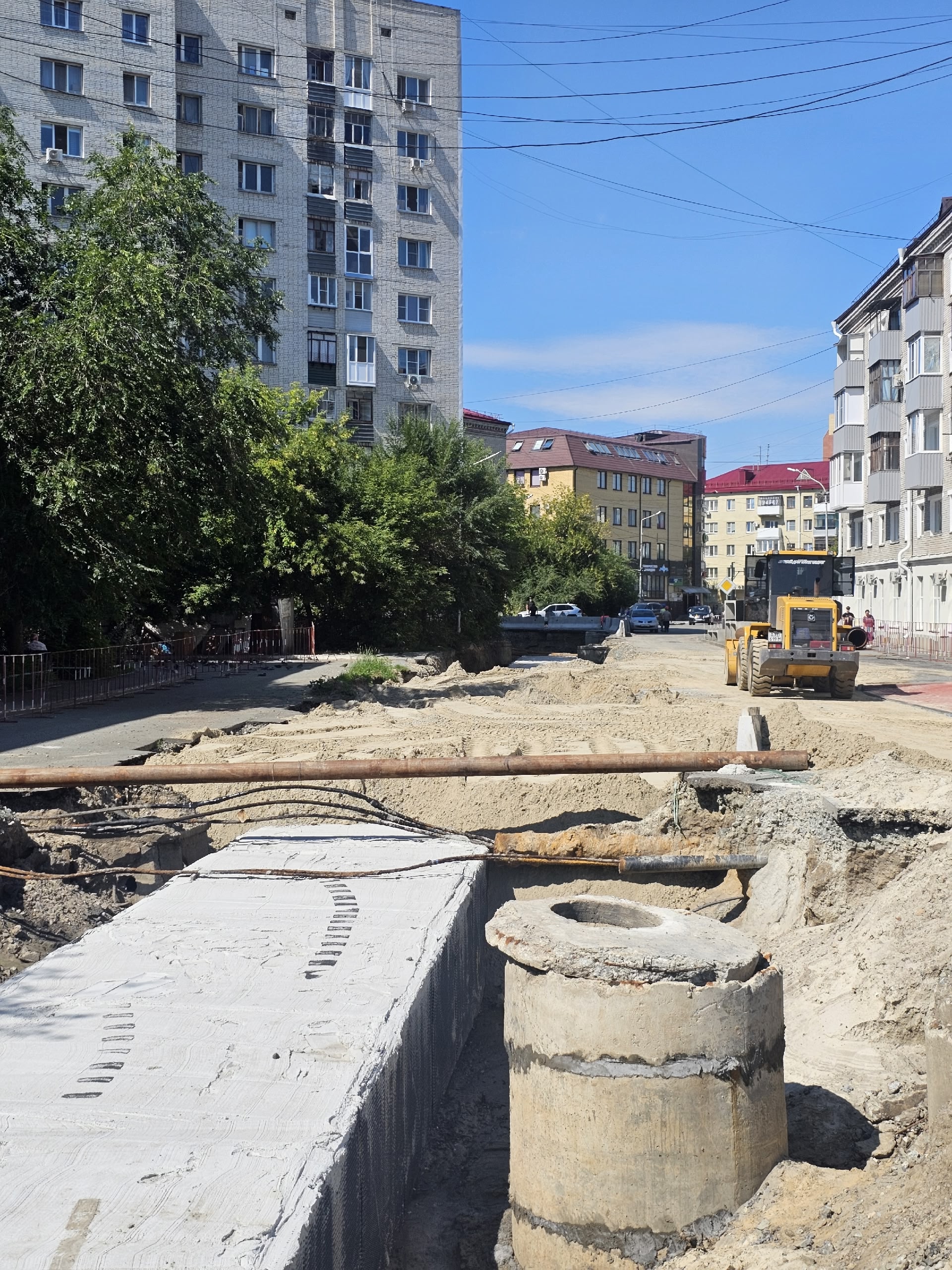

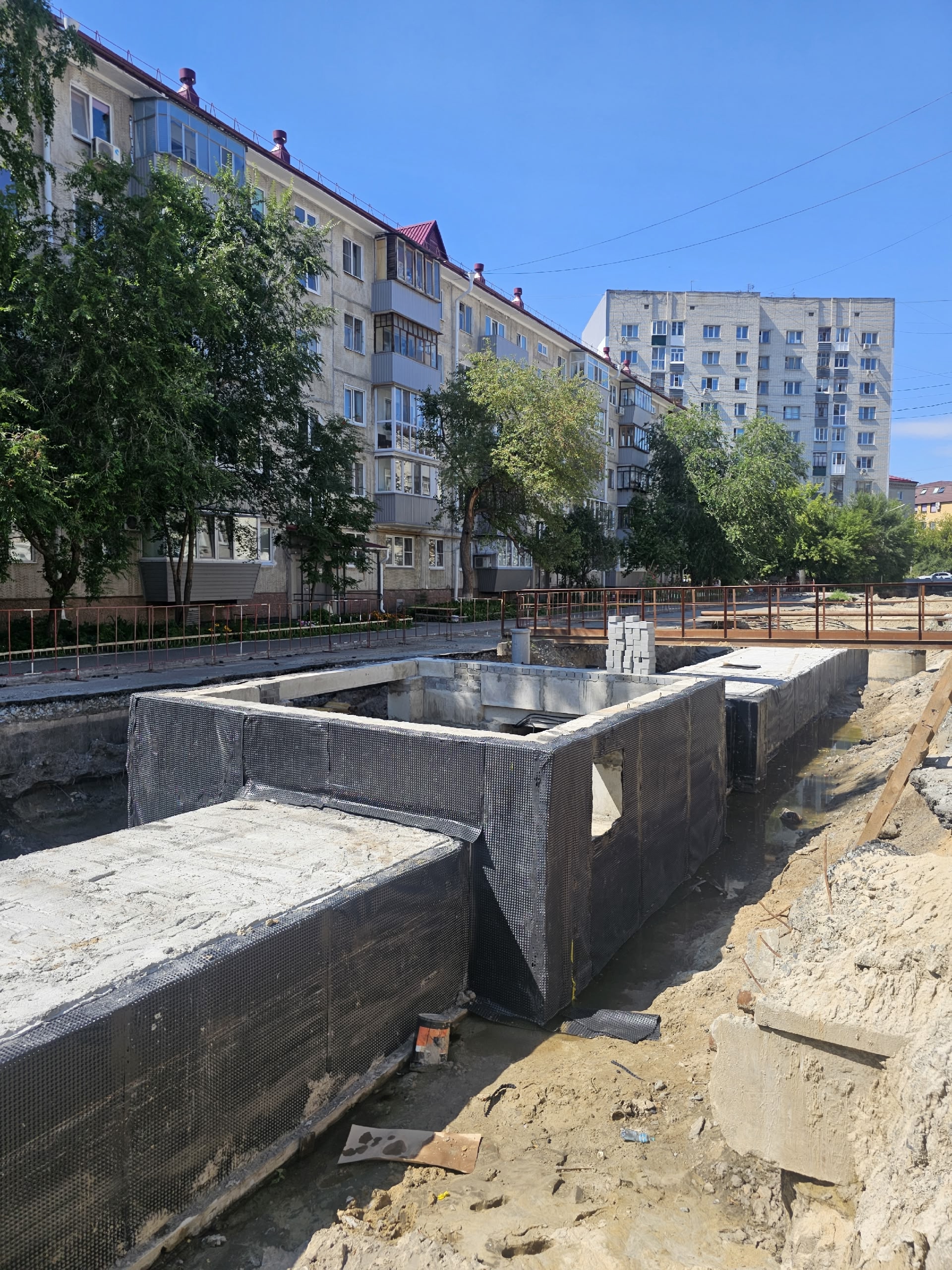

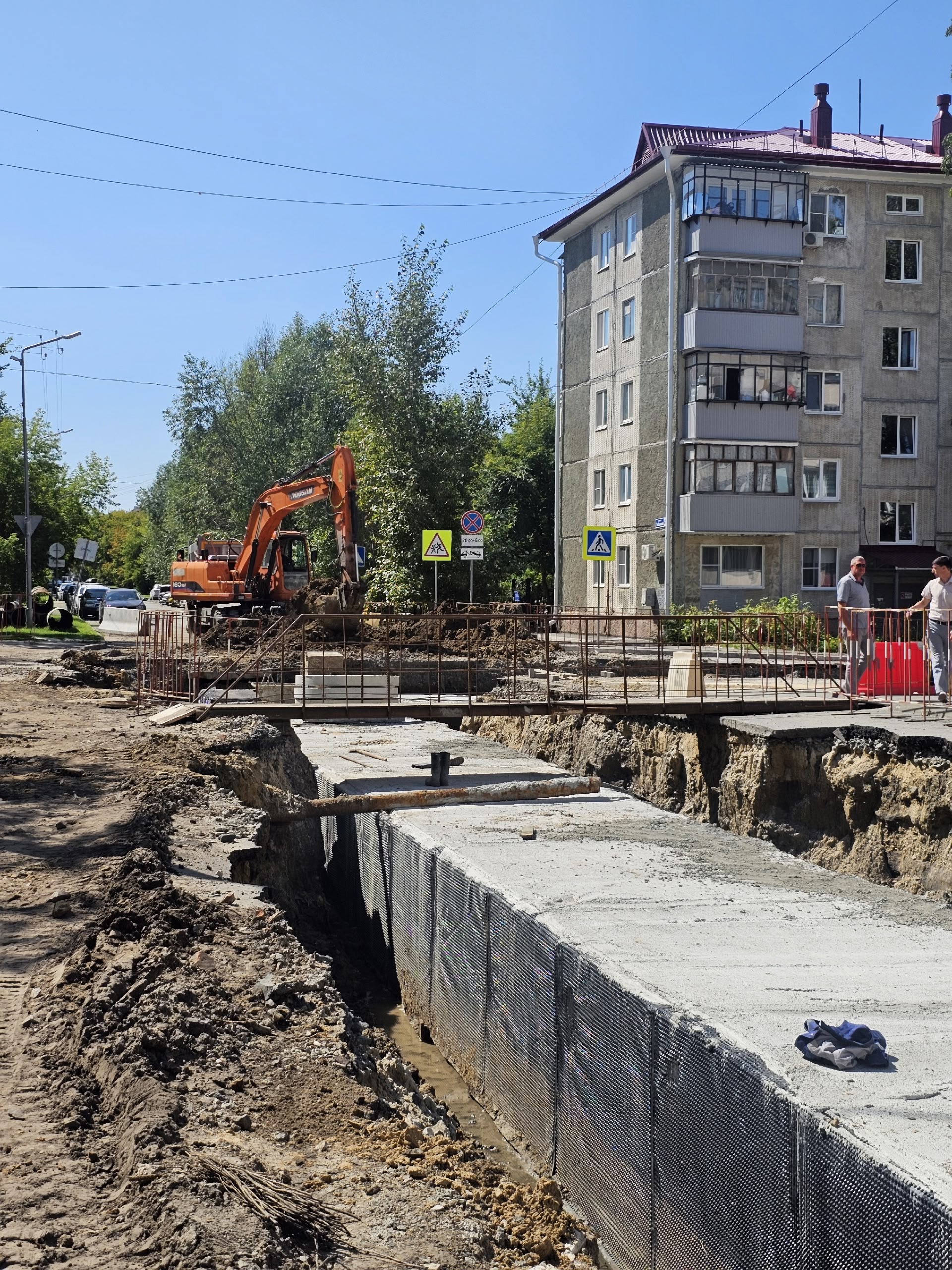

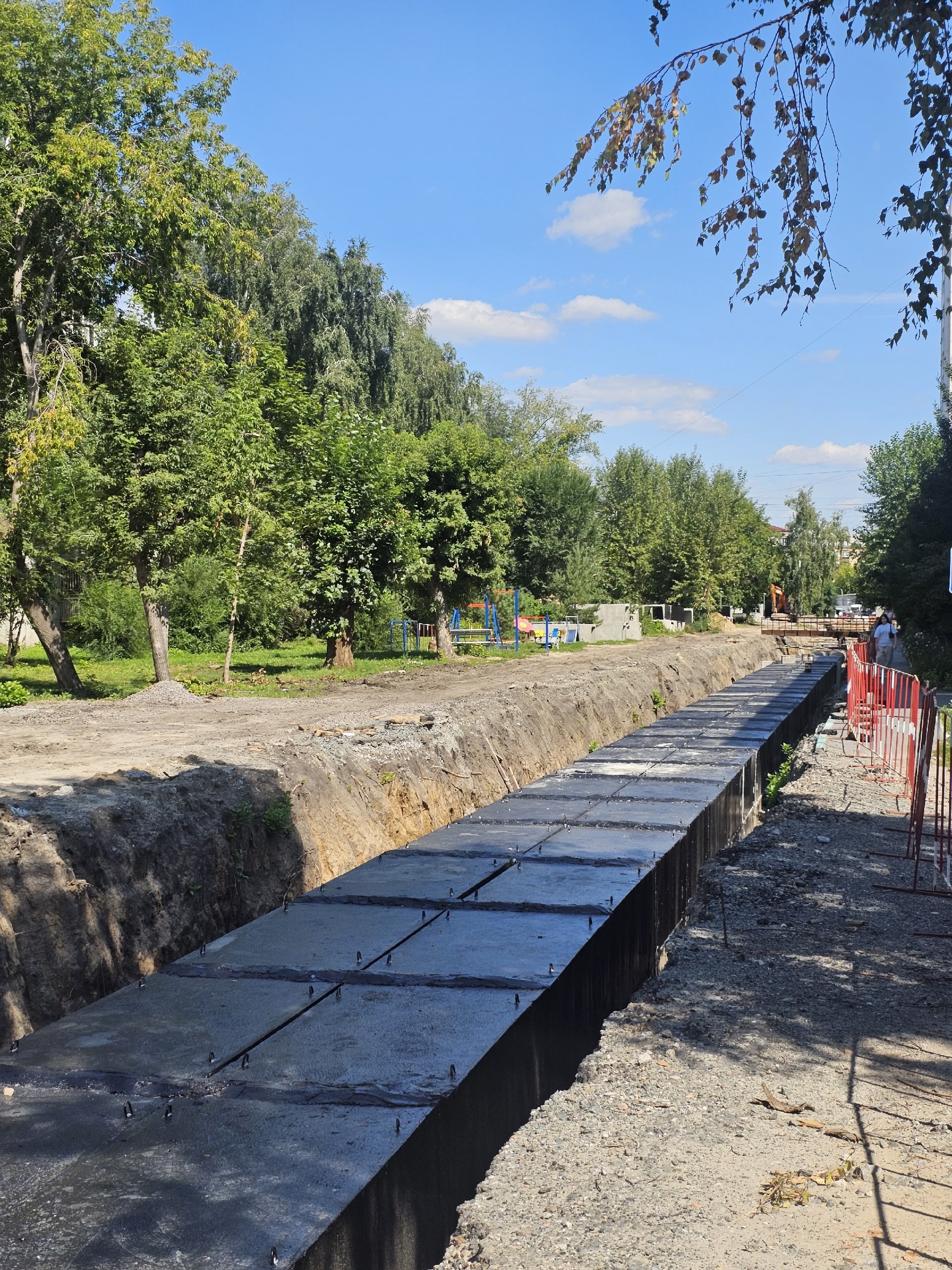

На улицах Пушкина и Тобольная завершен монтаж трубопроводов и работы по закрытию верхнего яруса лотков. Продолжается строительство двух тепловых камер. По улице Тобольная началась отсыпка грунта для восстановления благоустройства.

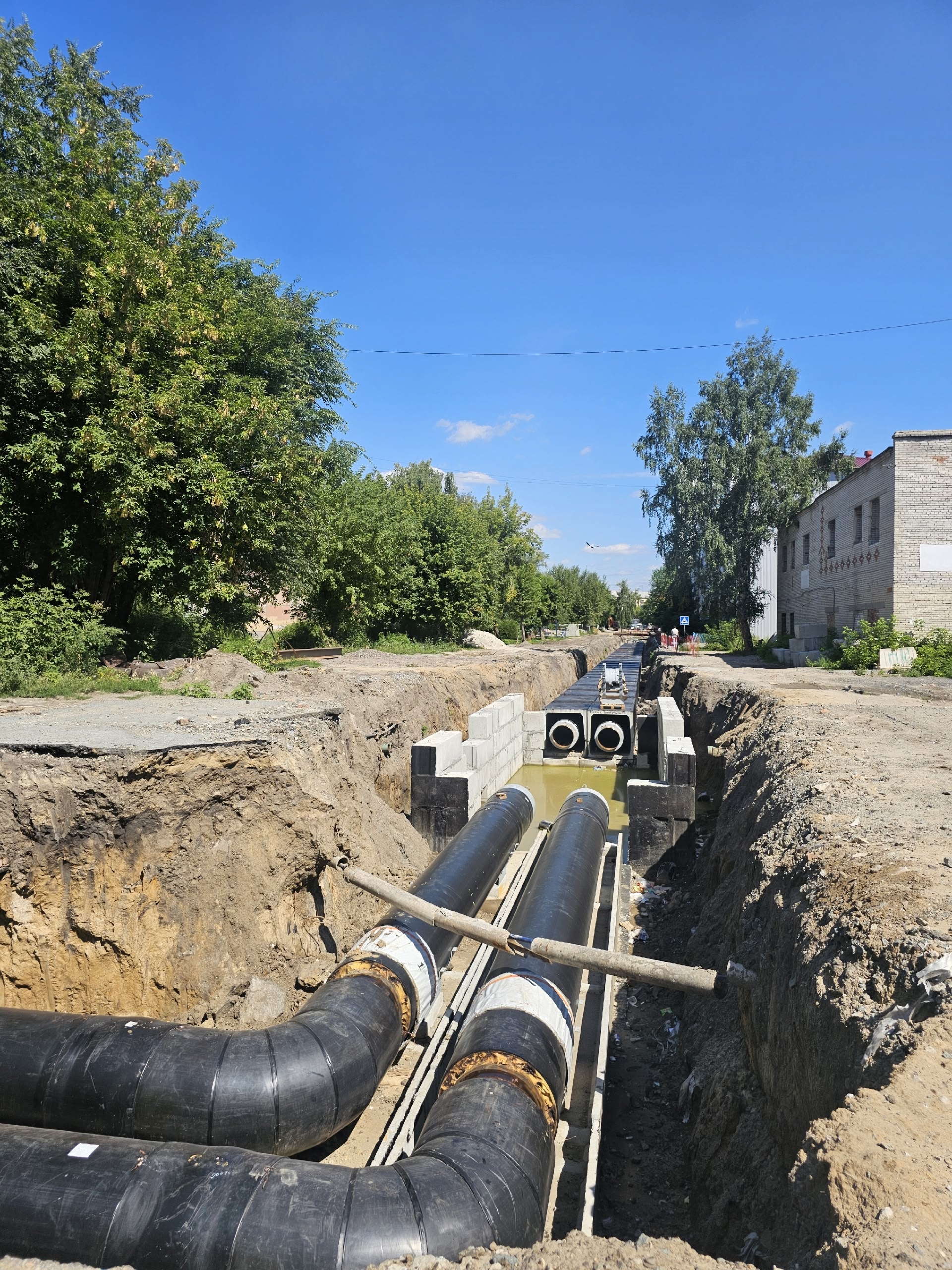

По улице Сергея Васильева осуществляется монтаж труб и строительство тепловой камеры.

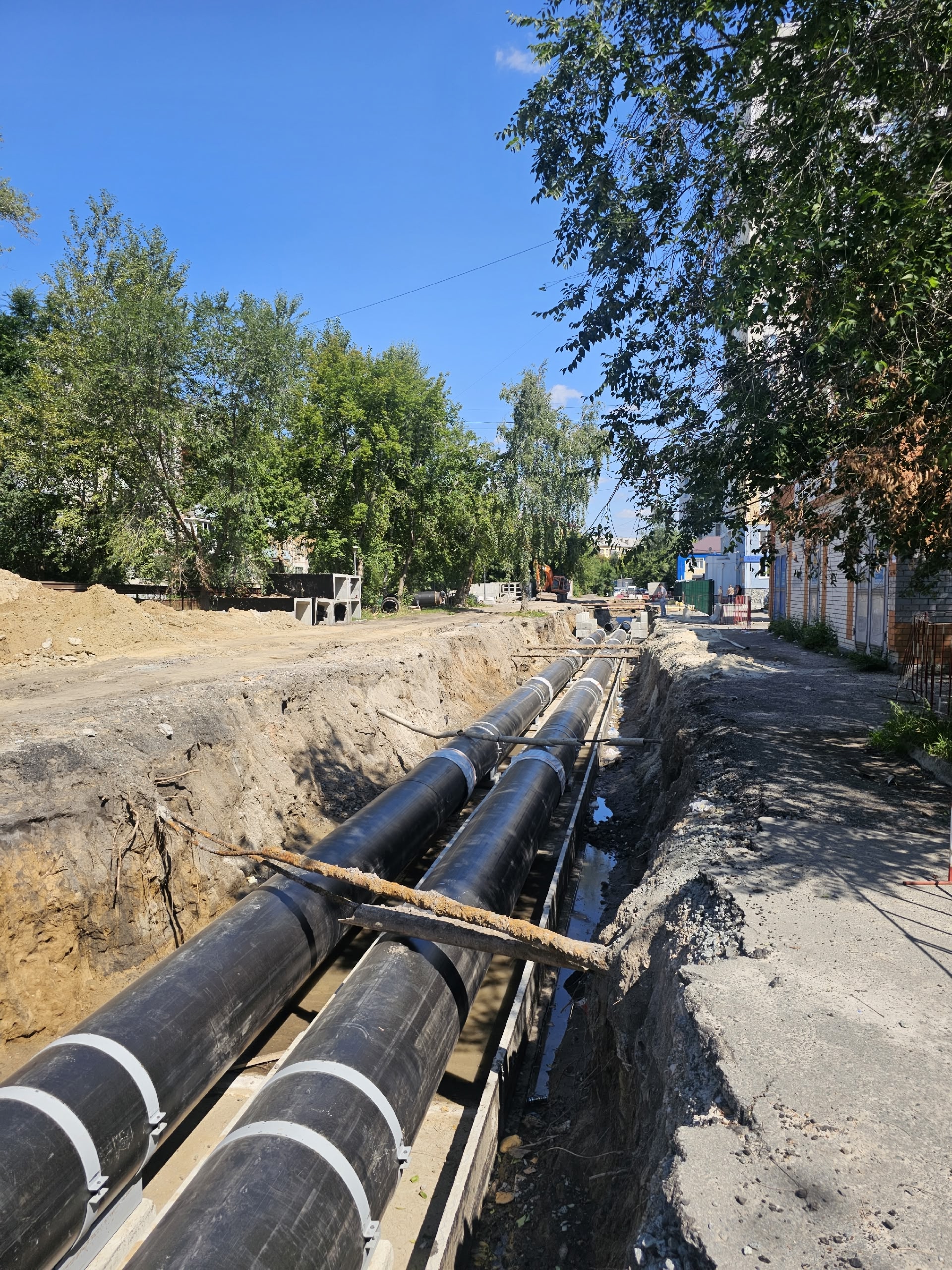

Всего уложено 1 113 метров нижних лотков, 726 метров верхних лотков, смонтировано 710 метров труб, установлено и проверено с помощью ультразвука 70 комплектов заделки стыковых, залито 3 неподвижных опоры.
«Масштабные ремонты направлены не просто на поддержание работоспособности трубопроводов на одну зиму, а снижают износ сетей и дают запас прочности системы теплоснабжения на долгие годы. Это не просто «латание дыр», а стратегическое обновление инфраструктуры, которое напрямую влияет на надежность теплоснабжения Кургана на десятилетия вперед. Когда критические участки тепломагистралей будут капитально отремонтированы, сроки подготовки тепловых сетей к зиме будут гораздо меньше», – подчеркнул директор СП «Тепловые сети» ПАО «КГК» Евгений Филимонов.
Напомним, что после завершения капремонта специалисты должны будут провести гидравлические испытания участка трубопровода «Юг» от улицы Кирова до Зорге.Капитальный ремонт тепловых магистралей подразумевает не только замену, но и полное обновление каналов теплотрасс, тепловых камер, неподвижных опор и оборудования.
На улицах Пушкина и Тобольная завершен монтаж трубопроводов и работы по закрытию верхнего яруса лотков. Продолжается строительство двух тепловых камер. По улице Тобольная началась отсыпка грунта для восстановления благоустройства.
По улице Сергея Васильева осуществляется монтаж труб и строительство тепловой камеры.
Всего уложено 1 113 метров нижних лотков, 726 метров верхних лотков, смонтировано 710 метров труб, установлено и проверено с помощью ультразвука 70 комплектов заделки стыковых, залито 3 неподвижных опоры.
«Масштабные ремонты направлены не просто на поддержание работоспособности трубопроводов на одну зиму, а снижают износ сетей и дают запас прочности системы теплоснабжения на долгие годы. Это не просто «латание дыр», а стратегическое обновление инфраструктуры, которое напрямую влияет на надежность теплоснабжения Кургана на десятилетия вперед. Когда критические участки тепломагистралей будут капитально отремонтированы, сроки подготовки тепловых сетей к зиме будут гораздо меньше», – подчеркнул директор СП «Тепловые сети» ПАО «КГК» Евгений Филимонов.
