Итоги первого месяца подготовки тепловых сетей к зиме
20 июня 2024
В ходе гидравлических испытаний, которые начались в Кургане 13 мая, из 534 километров тепловых сетей выдержали повышенное давление 140 километров.
В результате таких проверок было выявлено 75 дефектов на магистральных тепловых сетях и 62 дефекта на распределительных сетях, подающих теплоноситель до теплопунктов.

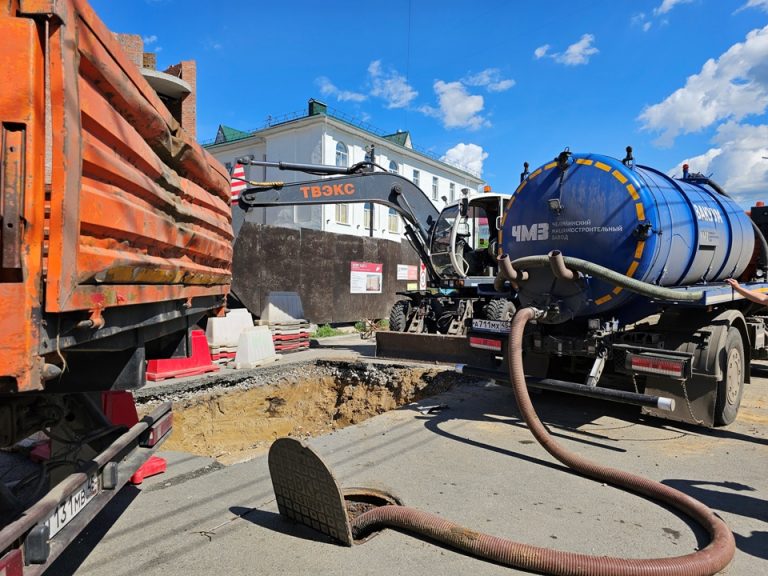

«В настоящее время большая часть городских тепломагистралей находится в процессе ремонта, и получить положительный результат испытаний в среднем удается лишь с пятой попытки. Сети стареют и количество выявленных на них дефектов постоянно возрастает, а их сложность увеличивается. Устранение одного дефекта может занимать от нескольких дней до недели. В текущем году особую проблему создают грунтовые воды. Например, в седьмом микрорайоне для устранения одного дефекта приходится проводить откачку воды из теплотрасс на протяжении нескольких дней. Аналогичная ситуация наблюдается и в центральной части города», – прокомментировал директор СП «Тепловые сети» ПАО «КГК» Евгений Филимонов.
Гидравлические испытания – это обязательные мероприятия, которые должны пройти все тепловые сети, в двухнедельный срок с момента отключения горячей воды. Специалисты ПАО «КГК» всегда проводят первые испытания в регламентированные сроки.
Запуск теплоносителя в трубопроводы, которые не выдержали испытаний, запрещен законодательно, поэтому горячую воду можно подавать только после положительного результата испытаний. Только он может дать максимальную уверенность в надежной подаче тепла в зимний период.
В результате таких проверок было выявлено 75 дефектов на магистральных тепловых сетях и 62 дефекта на распределительных сетях, подающих теплоноситель до теплопунктов.
«В настоящее время большая часть городских тепломагистралей находится в процессе ремонта, и получить положительный результат испытаний в среднем удается лишь с пятой попытки. Сети стареют и количество выявленных на них дефектов постоянно возрастает, а их сложность увеличивается. Устранение одного дефекта может занимать от нескольких дней до недели. В текущем году особую проблему создают грунтовые воды. Например, в седьмом микрорайоне для устранения одного дефекта приходится проводить откачку воды из теплотрасс на протяжении нескольких дней. Аналогичная ситуация наблюдается и в центральной части города», – прокомментировал директор СП «Тепловые сети» ПАО «КГК» Евгений Филимонов.
Гидравлические испытания – это обязательные мероприятия, которые должны пройти все тепловые сети, в двухнедельный срок с момента отключения горячей воды. Специалисты ПАО «КГК» всегда проводят первые испытания в регламентированные сроки.
Запуск теплоносителя в трубопроводы, которые не выдержали испытаний, запрещен законодательно, поэтому горячую воду можно подавать только после положительного результата испытаний. Только он может дать максимальную уверенность в надежной подаче тепла в зимний период.
