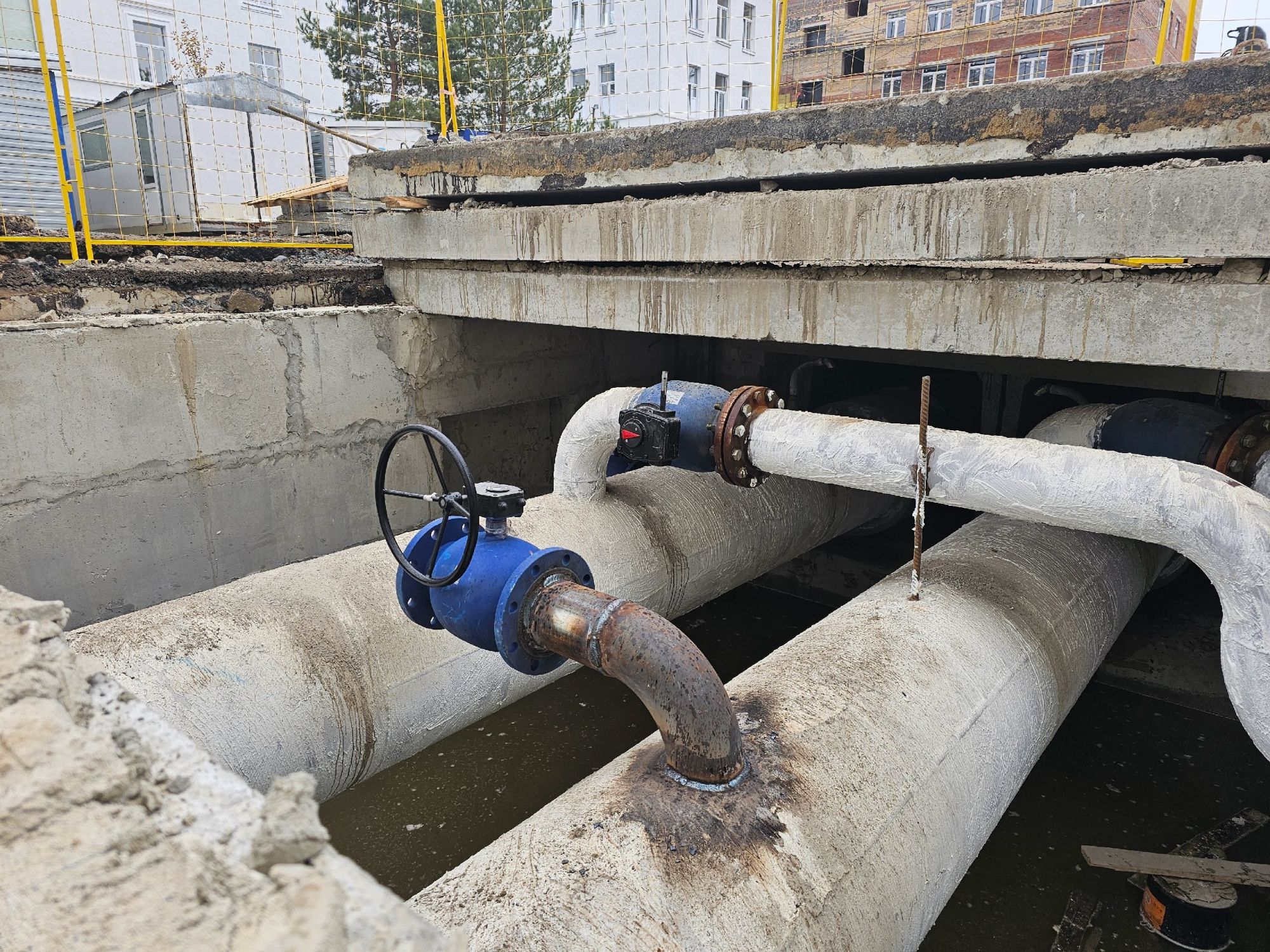

Возобновлена подача тепла и горячей воды в 86 зданий центральной части города
24 октября 2024
Запуск тепла начался в 13 часов – сразу после окончания врезки запорной арматуры в тепломагистраль. Этот процесс занимает больше времени, чем само подключение.

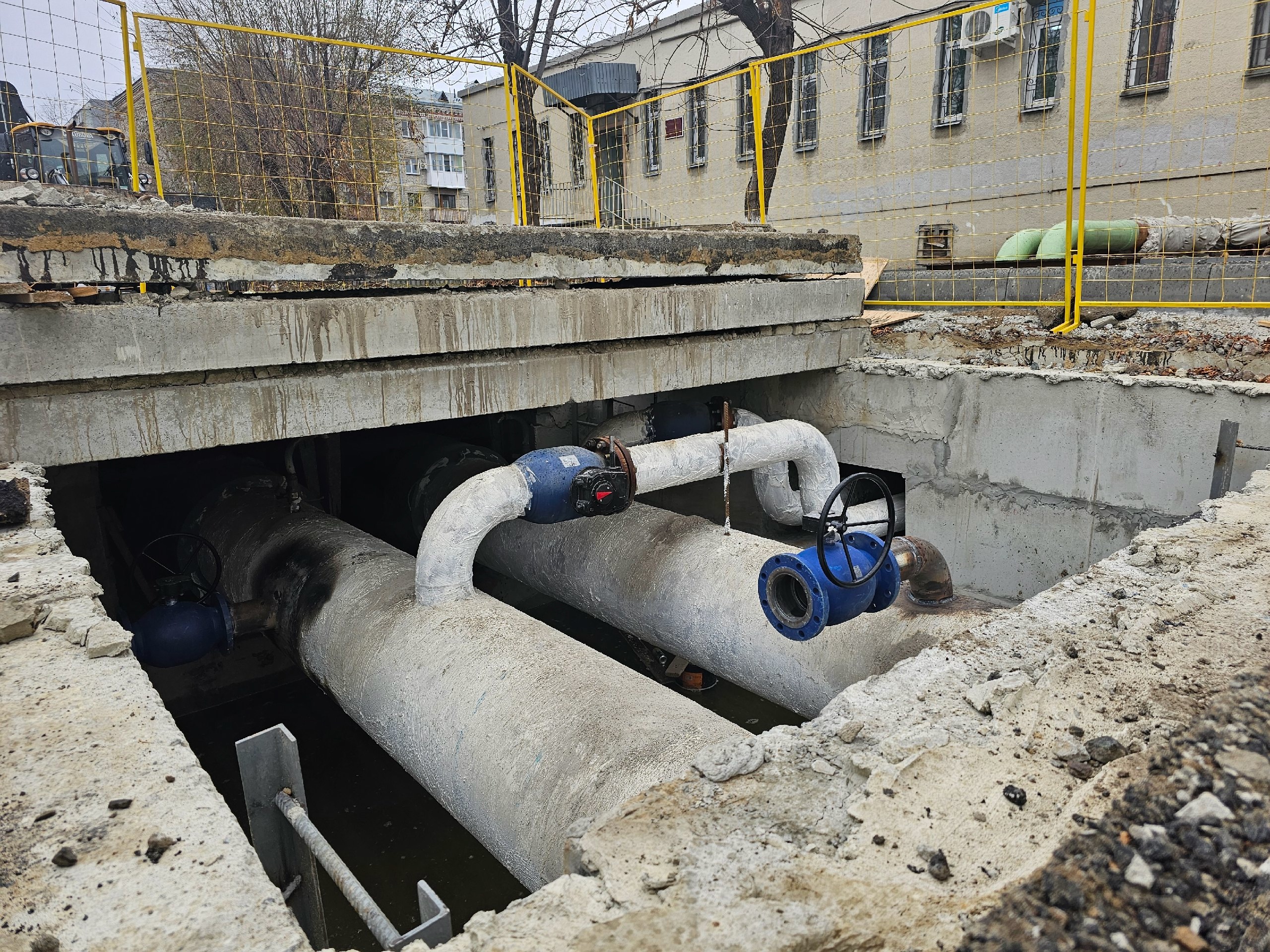

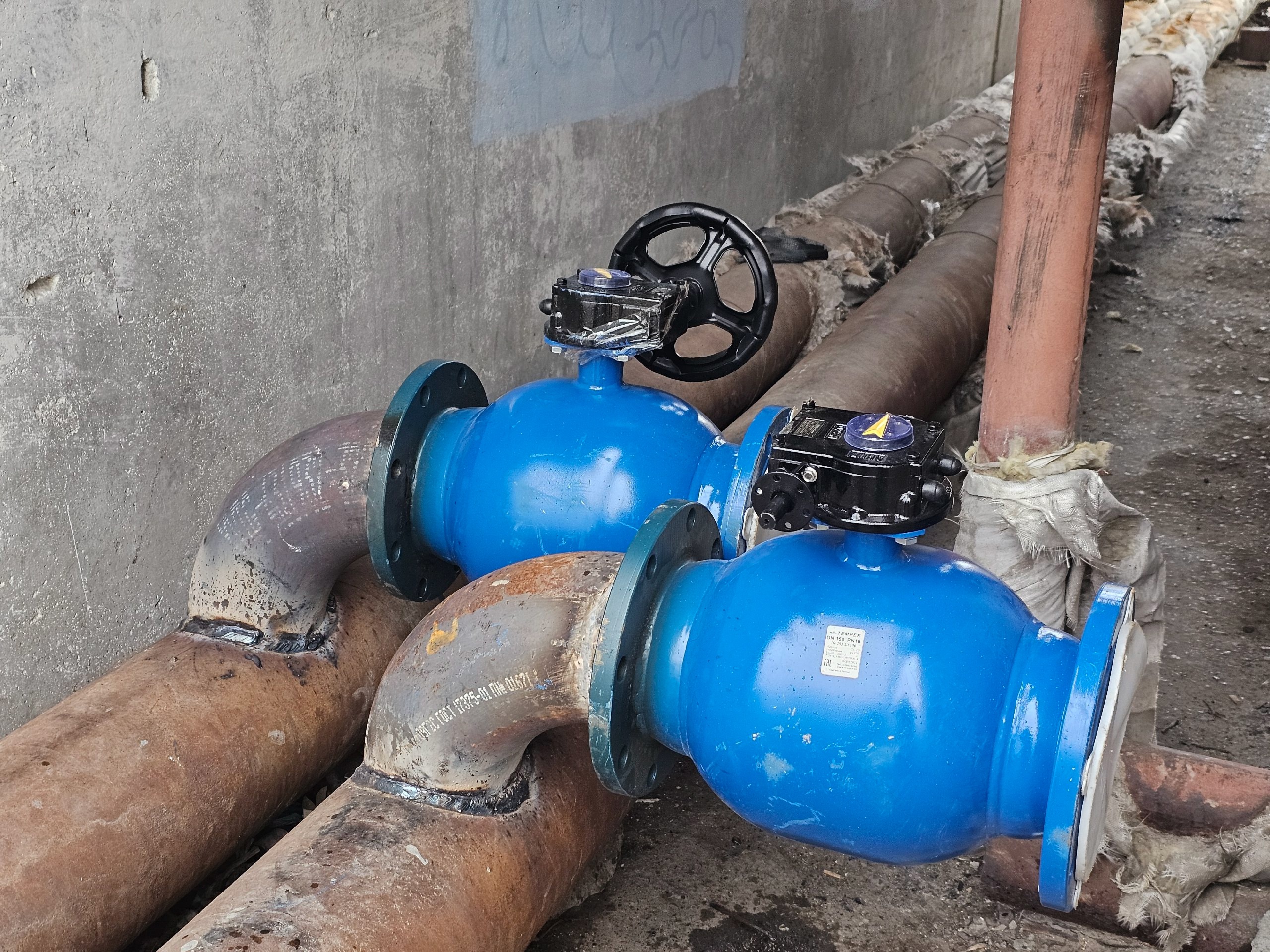

Участок магистрали заполняется теплоносителем постепенно через специальные байпасы. Это трубопроводы меньшего диаметра, которые снижают скорость потока воды и тем самым защищают трубопроводы от гидроудара. Одновременно с заполнением ведется сброс воздуха.

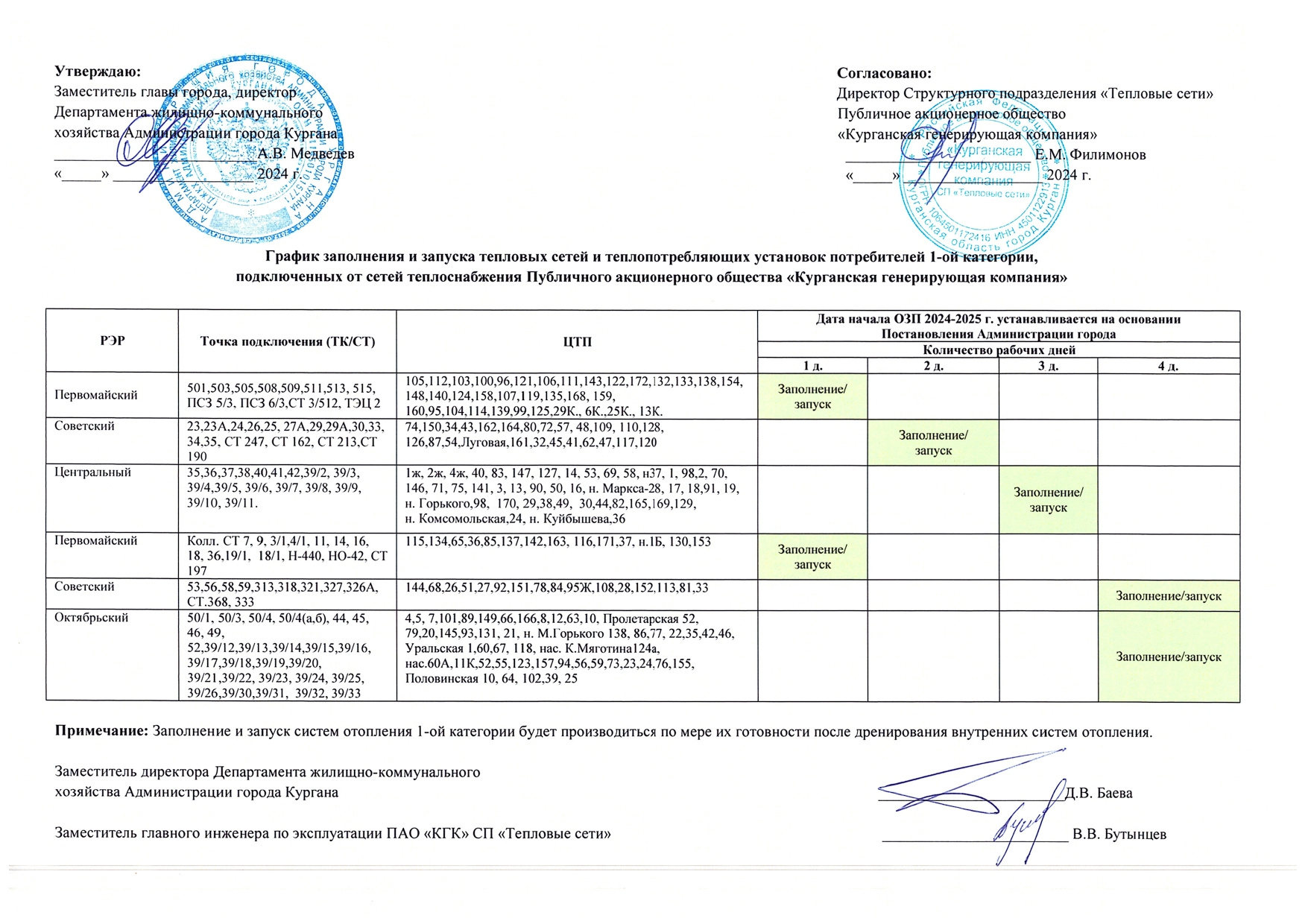

После того, как заполнение закончено, специалисты открывают сначала секционные задвижки большого диаметра и запускают участок тепломагистрали в работу, а затем открывают задвижки на тепловые пункты.
Далее идет регулировка параметров теплоносителя в тепловых пунктах.
Информация о полном запуске тепла в жилые дома передана специалистам управляющих компаний в 16 часов. В течение 2-3 часов батареи в квартирах должны нагреться.
Участок магистрали заполняется теплоносителем постепенно через специальные байпасы. Это трубопроводы меньшего диаметра, которые снижают скорость потока воды и тем самым защищают трубопроводы от гидроудара. Одновременно с заполнением ведется сброс воздуха.
После того, как заполнение закончено, специалисты открывают сначала секционные задвижки большого диаметра и запускают участок тепломагистрали в работу, а затем открывают задвижки на тепловые пункты.
Далее идет регулировка параметров теплоносителя в тепловых пунктах.
Информация о полном запуске тепла в жилые дома передана специалистам управляющих компаний в 16 часов. В течение 2-3 часов батареи в квартирах должны нагреться.
